Astran työmaan viikkotiedote 18/2024

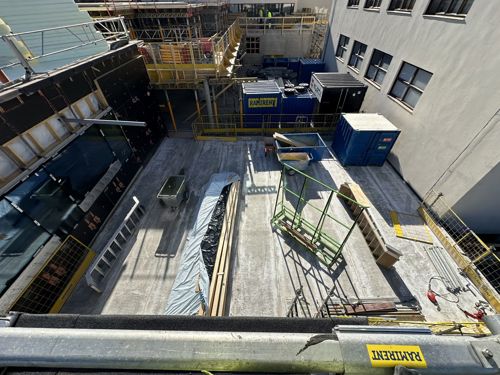

Valmiit työsuoritteet

  • Toimisto-osan terassin lämmöneristys

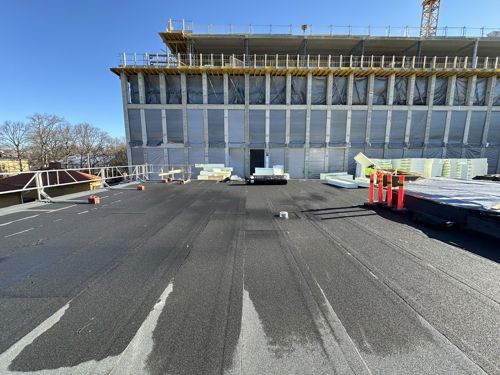

  • Ravintolan vanhan vesikaton pintakermityöt
  • Bonfiren 2.krs reuna-alueiden kallistusvalut
  • Bonfiren vesikaton ontelolaatta-asennus


Käynnissä olevat työt

  • maanrakennustyöt
  • toimisto-osan runko 5.krs
  • plaanot
  • väliseinien muuraustyöt
  • vesikaton kermityöt

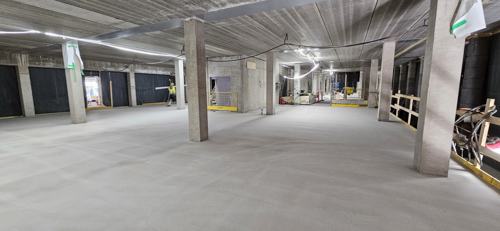

  • paikallavalettavat rak.osat
  • julkisivun telinetyöt
  • julkisivukonsolien asennukset
  • julkisivun eristeasennukset
  • metalli-ikkunoiden asennus
  • kipsiväliseinätyöt
  • 0. krs hiontatyöt
  • 0.-1.krs istuskeluportaat
  • tasoite- ja maalaustyöt
  • Bonfiren harkkomuuraukset
  • Bonfiren kallistusvalut
  • autohallin lämmöneristys
  • VSS kuorielementtiasennus
  • VSS/muuntamon ulkopuolen vedeneristys ja lämmöneristys
  • vanhan VSS purkutyöt



Tulevat työt

  • toimisto-osan 5.krs ontelolaattojen saumavalu
  • toimisto-osan betonipintojen hiontatyöt
  • toimisto-osan tasoite- ja maalaustyöt
  • toimisto-osan 4.krs pintavalu
  • 0.kerroksen valkobetonilattian valmistelevat työt





Työturvallisuus

  • Työmaalla ei ole sattunut tapaturmia tai läheltäpiti -tilanteita.
  • Viikon 18/2024 TR-mittauksen tulos: 97,07%

Työmaalla työskentelevien määrä

  • Työmaalla toiminut/toimii 149 yritystä.
  • Työmaalle perehdytetty 469 henkilöä, aktiivinen työmaalupa 408:lla henkilöllä.
  • Työmaalla työskentelee keskimäärin päivässä 100 henkilöä.



Haitat työmaalle tai ympäristölle

-



Muuta tiedottetavaa

-















































Lue lisää viikkotiedotteita

Tilaa Astran viikkotiedote sähköpostiisi

Sähköpostiosoite on väärässä muodossa.

Sivuilla esitetyt visualisointikuvat ovat luonnoskuvia kohteista, eivät kuvauksia yksityiskohdista tai väreistä.

Visualiointikuvissa voi esiintyä myös lisähintaisina muutostöinä tilattavia materiaaleja.
