Linnakaupungin monitoimitalon työmaatiedote 43/2026
Linnakaupungin monitoimitalon toteutusvaihe on lähtenyt käyntiin toukokuussa 2026 ja arvioitu valmistuminen syksyllä 2028.
Yleistä:
-
Tällä viikolla Linnakaupungin monitoimitalolla järjestettiin puurakentamiseen keskittynyt mediatilaisuus, jossa esiteltiin hanketta ja sen puurakentamista medialle.
-
Työmaalla rakennustyöt etenevät suunnitellusti. B-lohkolla on käynnissä kolmannen kerroksen elementtiasennukset, ja C-lohkolla on aloitettu betonielementtien asennukset.
Valmiit työsuoritteet:
- Paalutus
- A-, B- ja C-lohkojen pohjalaatat
- Sääsuoja B-lohko
Käynnissä olevat työsuoritteet:
- Maanrakennus
- Putkityöt
- Pohjalaatan eristys
- Elementtiasennus
- Saumaus
- Raudoitus
- Sääsuojan asennus A-lohko
- A-, B- C-lohkojen runkotyöt
Tulevat työsuoritteet:

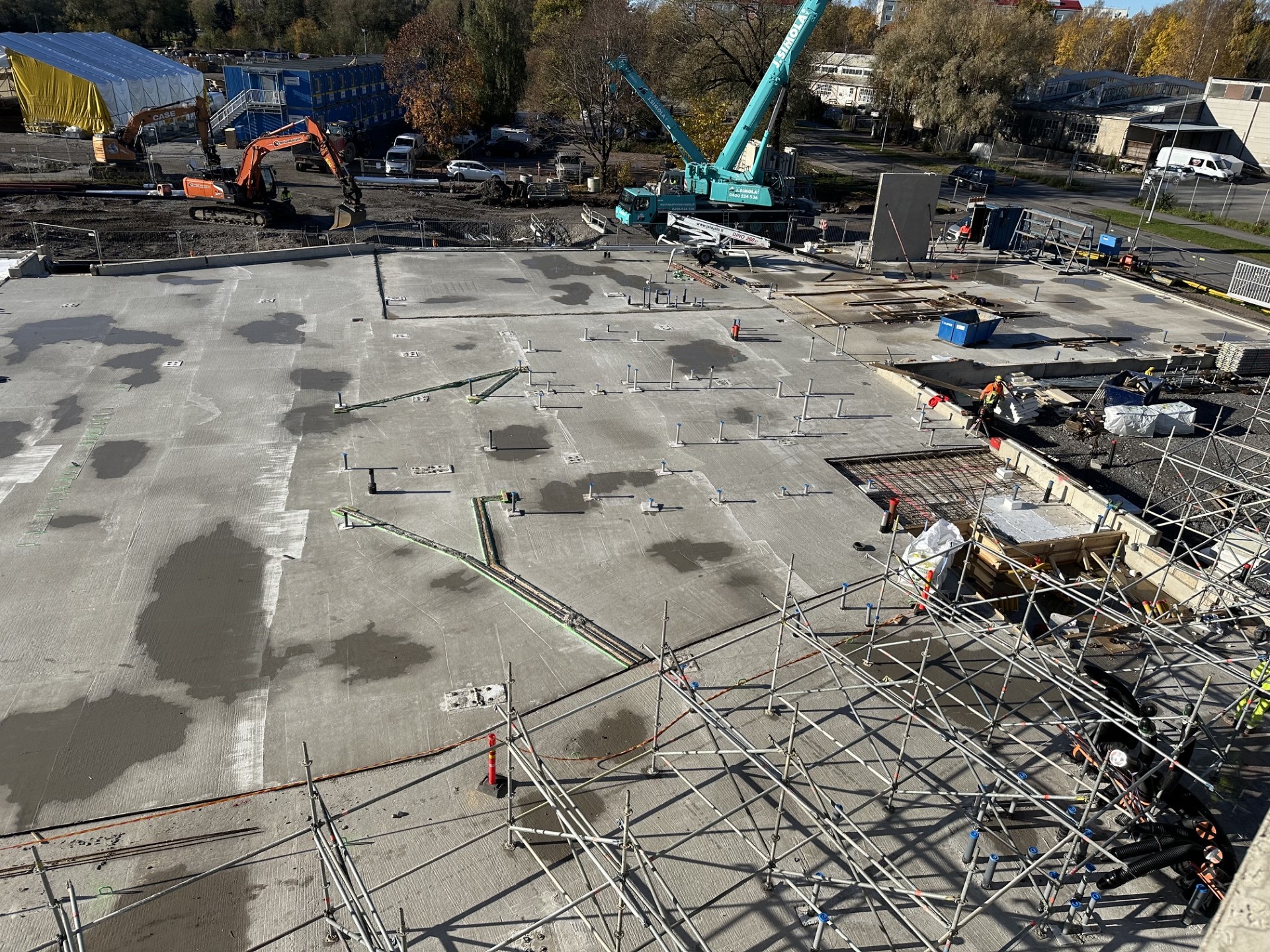

- D-lohkon pohjalaatan betonointi
- Vesikattotyöt
Työturvallisuus:
- Viikon 43 TR-mittauksen tulos 98,47 %
Muuta:
- Pilaantuneen maan poistamista jatketaan toistaiseksi
- Työmaan jätteiden kierrätys- sekä hyötykäyttöaste 100 %

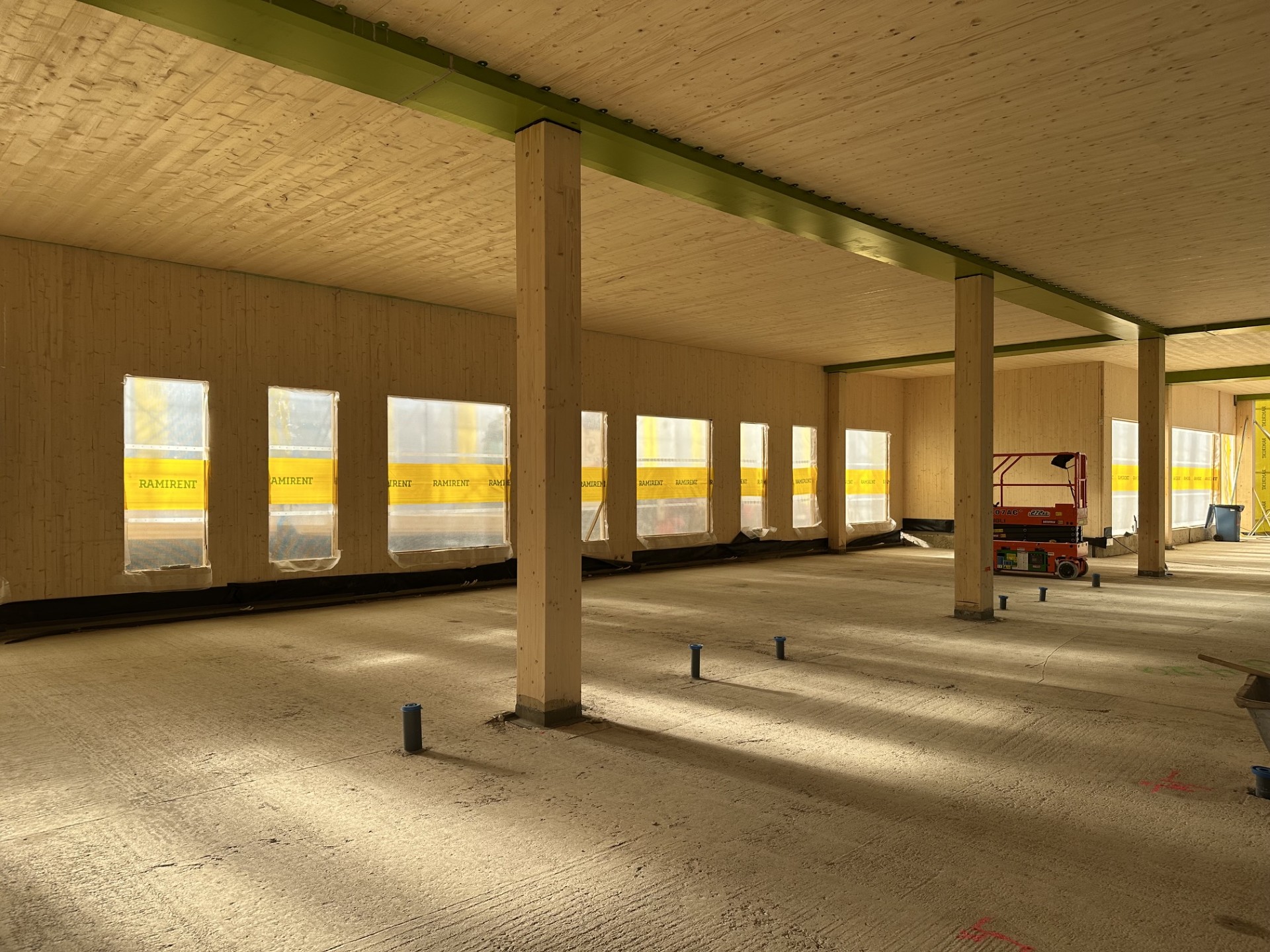

B-lohko ensimmäinen kerros

B-lohkon elementtiasennus

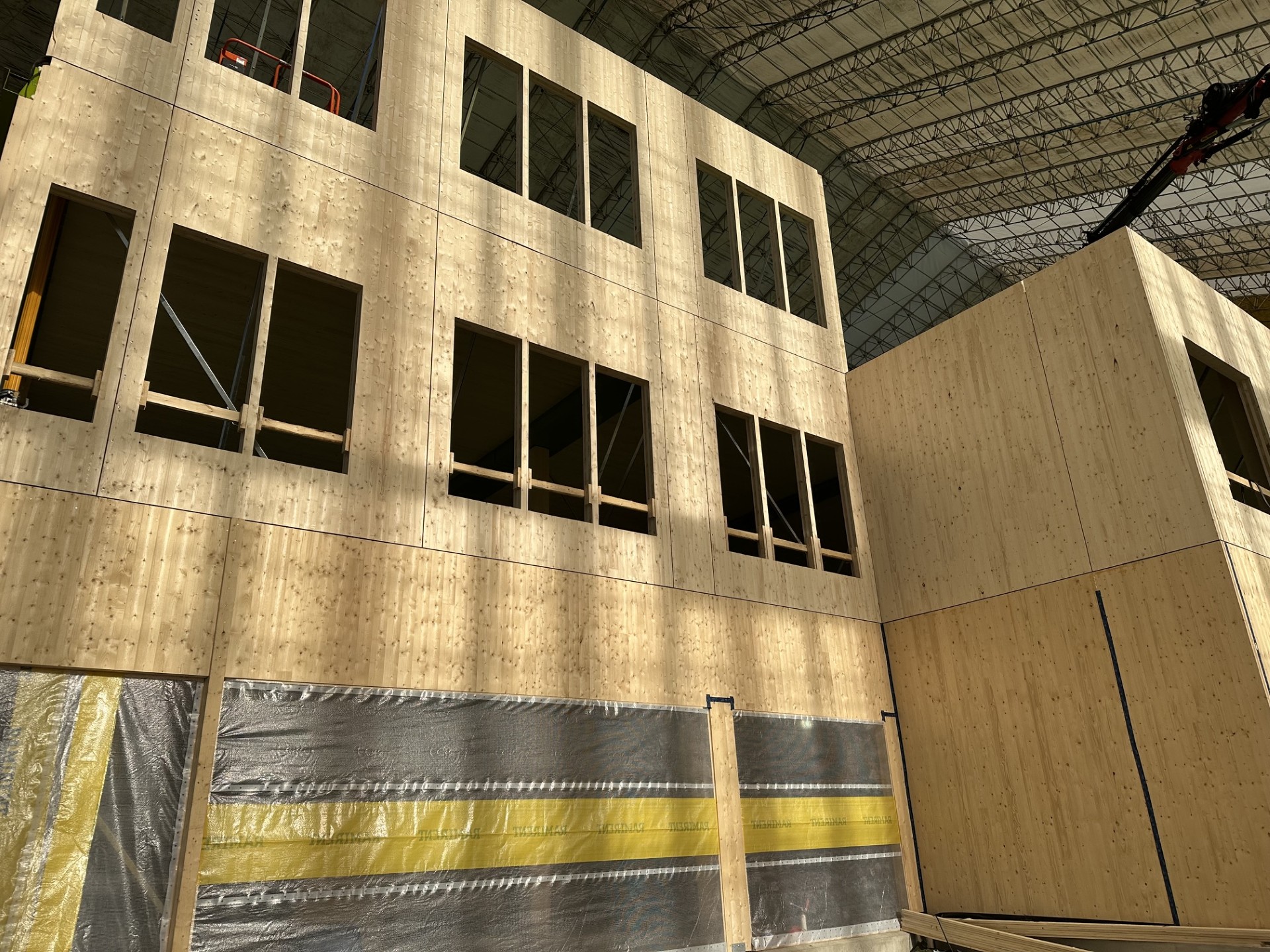

C-lohkon ensimmäiset elementit

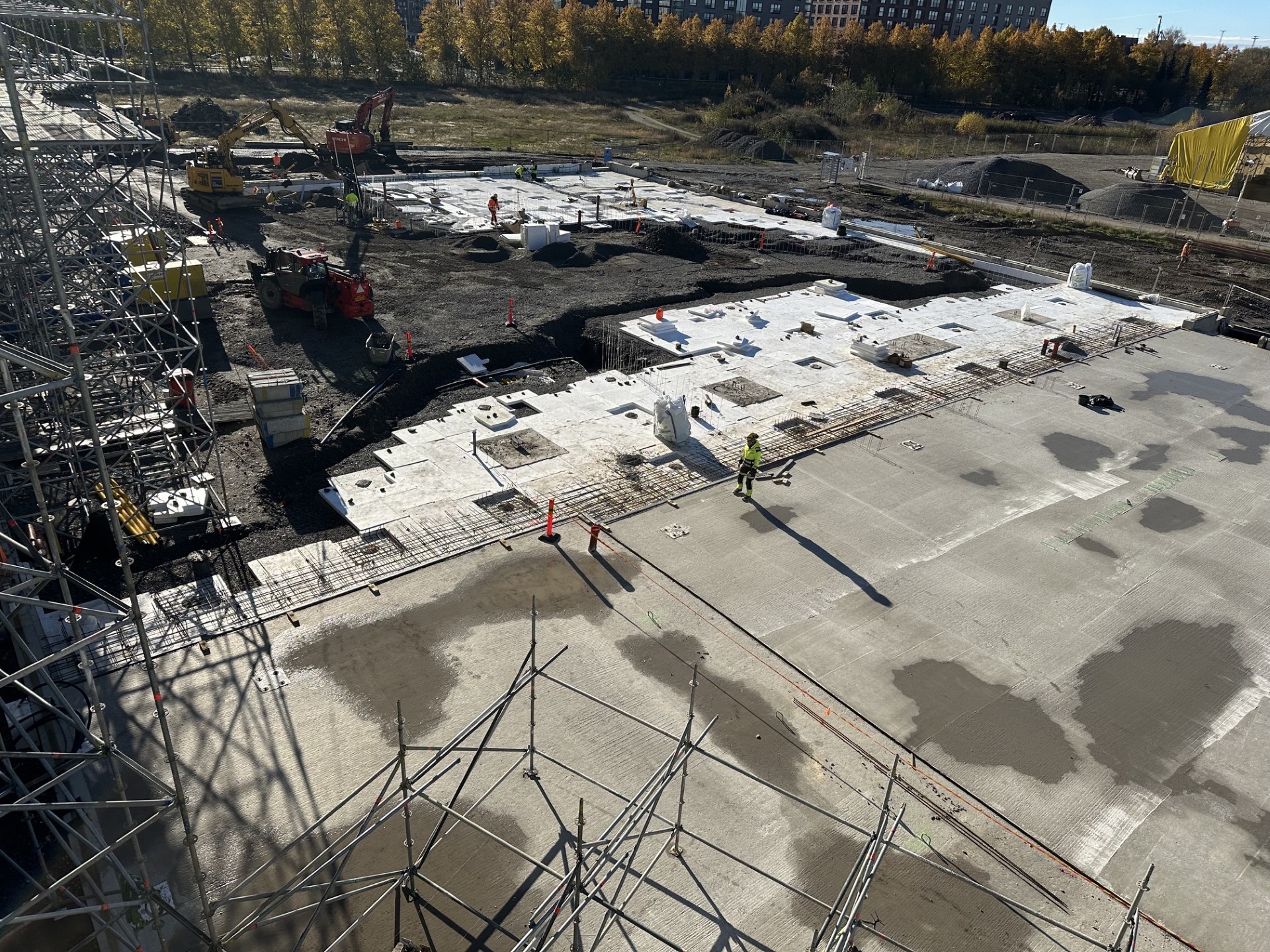

D-lohkolla maanrakennus ja eristetyöt jatkuvat
