Terveystalon työmaan viikkotiedote 19/2025
Valmiit työsuoritteet
- parkkihallin suojaseinät
Käynnissä olevat työt

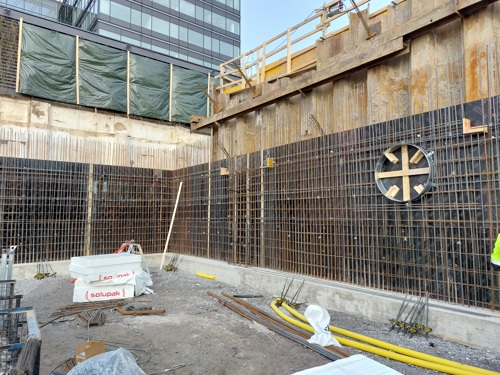

- PV-seinät (muotit, raudoitukset ja valut)

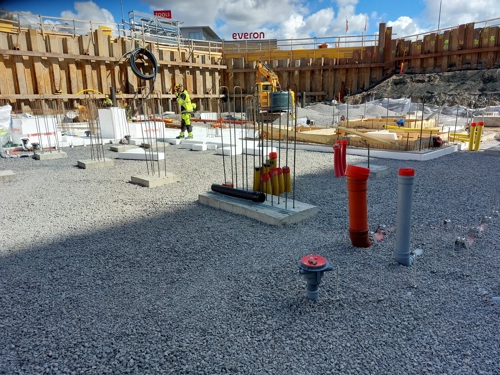

- 1. osan alapohjan rakenteet
- 2. osan alapohjan mru-työt
Tulevat työt
- Ifin aukkojen timanttisahaukset vko 20
Työturvallisuus
- Työmaalla ei ole sattunut tapaturmia.
- TR vko 18/2025: 98,51 %.
Työmaalla työskentelevien määrä
- Työmaalla toiminut/toimii 49 yritystä.
- Työmaalle perehdytetty 98 henkilöä, 77 aktiivista työmaalupaa.
- Työmaalla työskentelee keskimäärin päivässä 15 - 20 henkilöä.
Haitat työmaalle tai ympäristölle
- Maanrakennusvaiheen työt saattavat aiheuttaa tärinää lähiympäristössä.
- Alueella tiheää työmaaliikennettä.
