Salon sairaala työmaan viikkotiedote 02/2026

Yleistä:

  • D-osalla räjäytystyöt on saatu valmiiksi ja louhinnat lähes valmiit(Kallion rusnauksia vielä käynnissä).
  • Paalutustyöt alkavat vko3. Paalutustöiden kokoneis kesto noin 2 viikkoa ja paalujen poraaminen on tavoitteena saada valmiiksi vko3 aikana.
  • Perustus- ja maanrakennustyöt jatkuvat
  • A-osalla käynnissä väliseinätyöt ja talotekniikka-asennukset



Valmistuneet työsuoritteet



Käynnissä olevat työsuoritteet

  • Maanrakennus
  • perustustyöt
  • Louhintatyöt(rusnaus)
  • A-lohkolla väliseinätyöt ja talotekniikka-asennukset



Alkavat työsuoritteet

  • Paalutustyöt



Työturvallisuus



- Ei tapaturmia, eikä "läheltä piti" -tapauksia.

  • TR-mittaus suoritetaan tällä hetkellä paperisena. Työmaan turvallisuus ja työskentely tarkastetaan viikoittaisella kierroksella, mutta virallisessa mittauksissa tarvitaan suuri määrä havaintoja, joita ei purkuvaiheen alkuvaiheessa tule riittävästi.
  • Työ- ja henkilöturvallisuutta varten muistutus, että F-lohkon ja Sähkömuuntajan välisellä ajoradalla jalankulku sekä pyöräilyliikenne on kielletty.





Haitat työmaalle tai ympäristölle

  • Pääsisäänkäynnin liikennejärjestelyt. Maanrakennustyöt vievät pääsisäänkäynnin ympäristöstä saman tilan kuin purkutyöt. Aluerajauksilla varmennetaan myös sairaalan käyttäjien turvallisuutta.
  • Maanrakennus- ja louhintatöistä aiheutuu jonkun verran melua, mahdollisesti hieman pölyä, sekä maanajossa kuorma-autoliikennettä. Maanrakennustöistä johtuen kaikkien pitää noudattaa alueella erityistä varovaisuutta.
  • Paalutustöistä saattaa aiheutua jonkun verran melua ympäristöön. Porausta tehdään arkisin klo7-19 välisenä aikana.



Tilannekuvat:

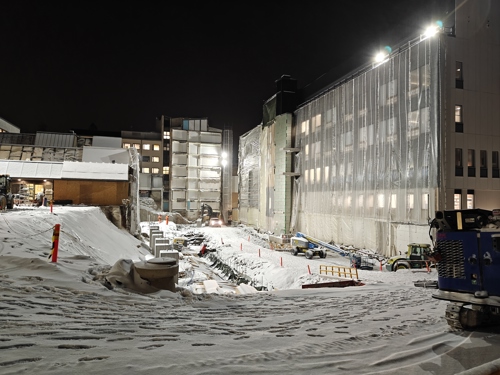

Talvi saapunut työmaalle:

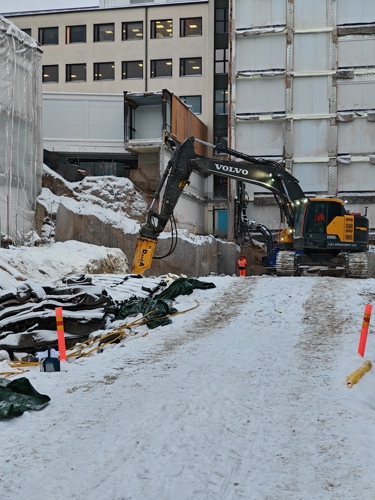

Louhintatyöt lähes valmiit, kallion rusnausta suoritetaan vielä:

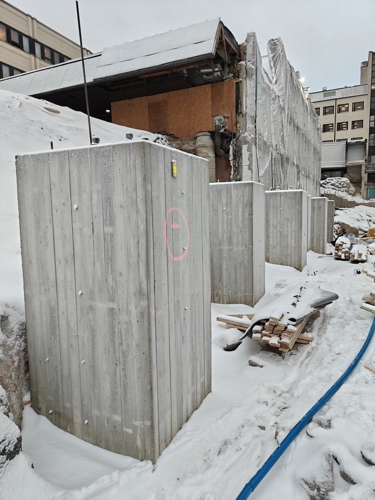

Ensimmäiset peruspilarit valettuna:

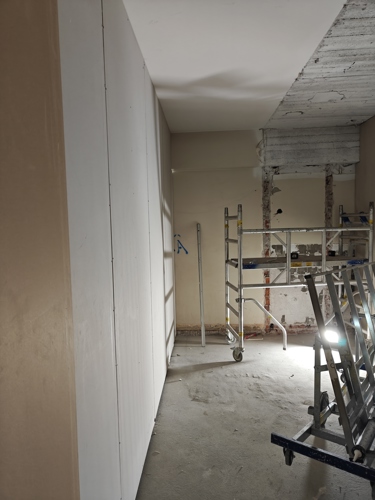

A-osalla väliseinätyöt etenevät:



A-osalla vanhoja palkkeja vahvistettiin hiilikuituvahvisteilla ennen uusien läpivientien poraamista:





Tiedotettavaa:

Tiedotetta julkaistaan tällä hetkellä noin 2 viikon välein. Tarvittaessa julkaisuväliä voidaan muuttaa.



Hyvää viikonloppua toivottaa työmaan väki:



Lue lisää viikkotiedotteita

Manu Sund

laatuinsinööri

044 430 6734

Mika Junnila

Vastaava työnjohtaja

0504311855
