Salon sairaala työmaan viikkotiedote 17/2026

Yleistä:

  • D-osan runko edennyt kolmanteen kerrokseen
  • A-osalla talotekniikan läpivientien tekoa

Valmistuneet työsuoritteet:

  • 1krs katon kuorilaattaosan liittolaattavalu

Käynnissä olevat työsuoritteet

  • D-osa
    • Elementtiasennus
    • Maanrakennus
    • Perustustyöt, salaojat,
    • Ulkopuoliset vesieristykset ja alapohjan lämmöneristys
    • Alapohjan viemäröinti
    • Alapohjan raudoitus ja valuvalmistelu

  • A-osa:
    • A-osalla talotekniikan läpivientien teko

Alkavat työsuoritteet

  • pohjalaatan valu mod6-10

Työturvallisuus

  • Ei tapaturmia
  • Viikon 17 TR-tulos 97,6%
  • Työ- ja henkilöturvallisuutta varten muistutus, että F-lohkon ja Sähkömuuntajan välisellä ajoradalla jalankulku sekä pyöräilyliikenne on kielletty. Kiertoreittiopasteita jalankukijoille on useita.

Haitat työmaalle tai ympäristölle:

  • Ulkopuolinen vedeneristys tehdään bitumikermillä. Bitumikermi poltetaan kiinni betonirakenteeseen ja kiinnityksestä tulee jonkun verran hajua. Hajua voi ajautua sairaalan sisätiloihin, mutta se ei ole vaarallista. Asennus ei ole jatkuvaa, vaan ajoittaista.
  • Maanrakennustöistä aiheutuu jonkun verran melua, mahdollisesti hieman pölyä, sekä maanajossa kuorma-autoliikennettä.
  • Maanrakennustöistä ja elementtiasennuksesta johtuen kaikkien pitää noudattaa alueella erityistä varovaisuutta.

Tilannekuvat:

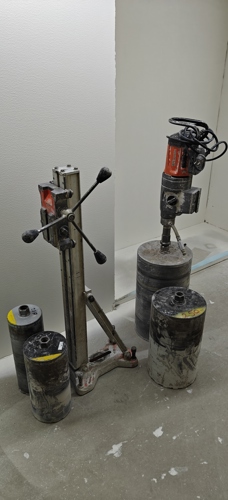

A-osalla taloktekniikan läpiviennit työn alla:

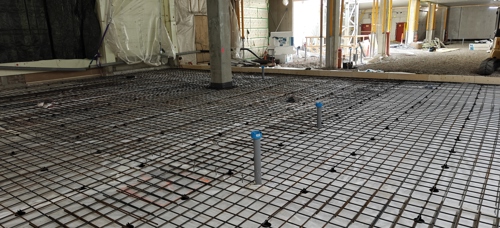

0krs lattian raudoitustyö käynnissä:

3krs:

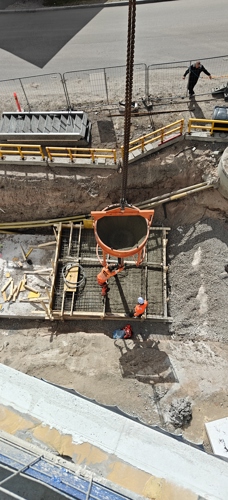

Pääsisäänkäynnin tukimuurin anturan osa2 valu:

Tiedotettavaa:

Hyvää viikonloppua toivottaa työmaan väki:

Lue lisää viikkotiedotteita

Manu Sund

laatuinsinööri

044 430 6734

Mika Junnila

Vastaava työnjohtaja

0504311855

Sivuilla esitetyt visualisointikuvat ovat luonnoskuvia kohteista, eivät kuvauksia yksityiskohdista tai väreistä.

Visualiointikuvissa voi esiintyä myös lisähintaisina muutostöinä tilattavia materiaaleja.
