Salon sairaala työmaan viikkotiedote 28/2026

Yleistä:

  • Rakentaminen etenee aikataulussa
  • D-osalla IVKH katon kantava poimulevy, muuraus, roilotus, kraanamontun täyttö
  • A-osalla IVKH-katto, sähköasennukset ja putkiasennukset

Valmistuneet työsuoritteet:

  •  Kraanan purku

Käynnissä olevat työsuoritteet:

  • D-osa
    • Elementtiasennus (loput elementit vko29)
    • Muuraustyöt 2 ja 3krs
    • Kraanamontun täyttö
    • IV-konehuoneen rakentaminen
    • Tiiliseinien roilotukset
  • A-osa:
    • IVKH-katto
    • Sähkötyöt
    • Putkiasennukset

Alkavat työsuoritteet

  • D-osan kattotyöt

Työturvallisuus

  • Ei tapaturmia
  • Viikon 28 TR-tulos 97.2%
  • Työ- ja henkilöturvallisuutta varten muistutus, että F-lohkon ja Sähkömuuntajan välisellä ajoradalla jalankulku sekä pyöräilyliikenne on kielletty. Jalankulureitit ovat opastettuja.

Haitat työmaalle tai ympäristölle:

  • Katon vedeneristys tehdään bitumikermillä. Bitumikermi poltetaan kiinni betonipintaan tai lämpöeristeeseen. Kiinnitystyö aiheuttaa jonkun verran hajua. Hajua voi ajautua sairaalan sisätiloihin, mutta se ei ole vaarallista. Hajuhaittojen minimoimiseksi F-osan IV-konehuoneen raitisilmasäleikköä suojataan muovilla bitumitöiden läheisyydestä. Lisäksi bitumitöiden aikana IV-koneiden raitisilman sisäänottoihin asennetaan aktiivihiilisuodattimet.
  • Vko28 tiistaina tuodaan työmaalle autonostin. Autonostimella puretaan torninosturi, sekä suoritetaan muita nostoja.  Autonosturi puretaan vko29 tiistaina.
  • Työmaaliikenteestä johtuen alueella pitää noudattaa erityistä varovaisuutta

Tilannekuvat:

Työmaan torninosturi on purettu:

D-osalla 0krs tekniikan asennukset 0krs tehty ja roilojen täyttö alkanut:

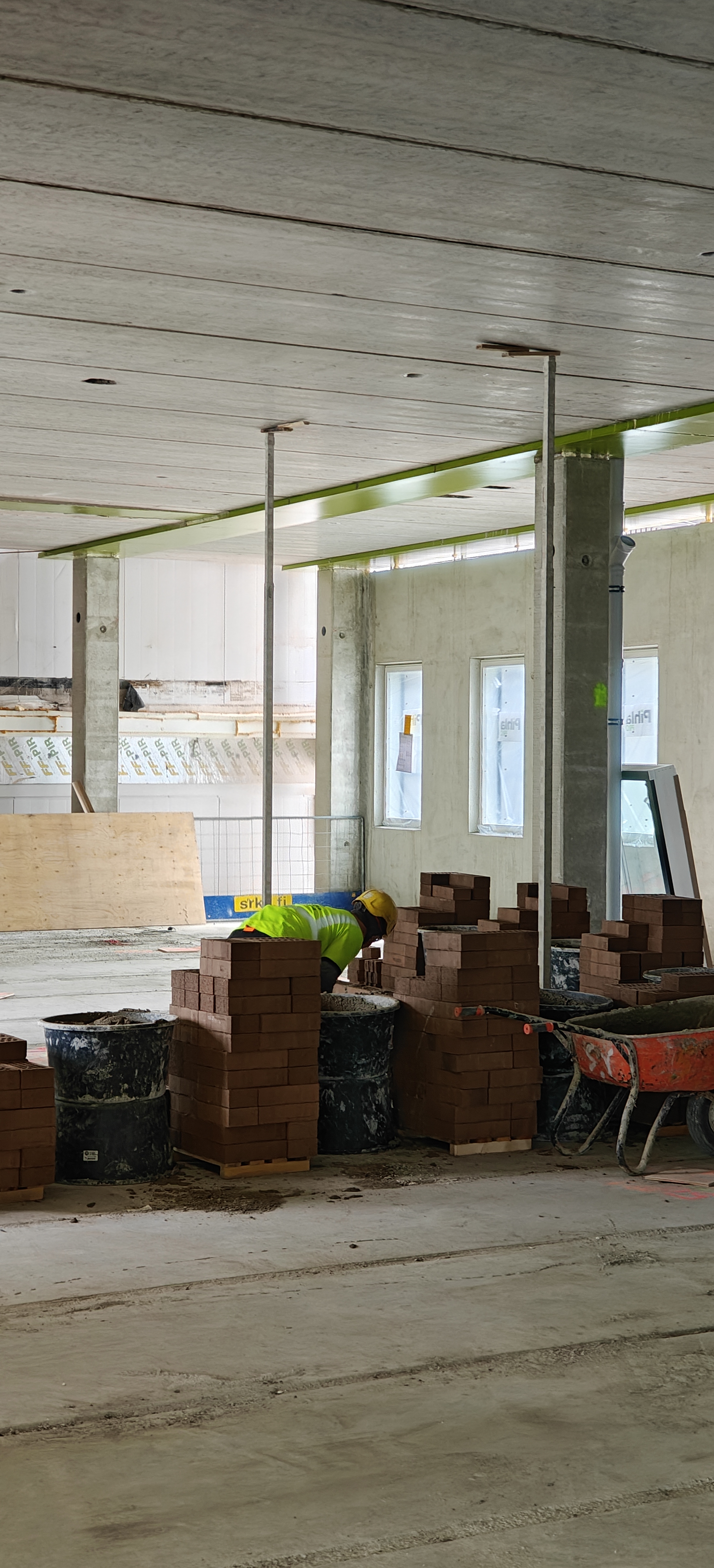

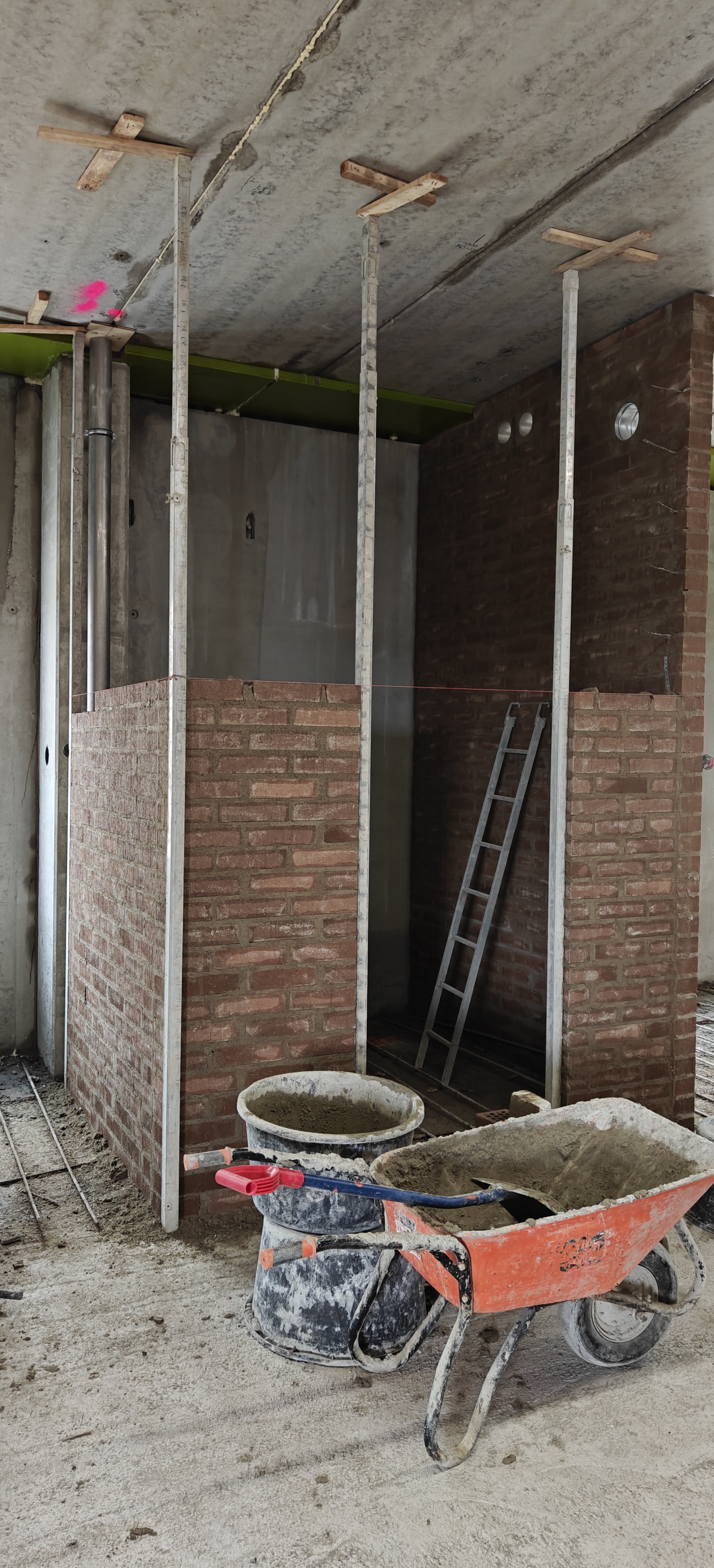

D-osan 2krs muuraustyöt ovat lähes valmiit ja 3krs aloitettu:

D-osa kraanan aukko ummistetaan vko29:

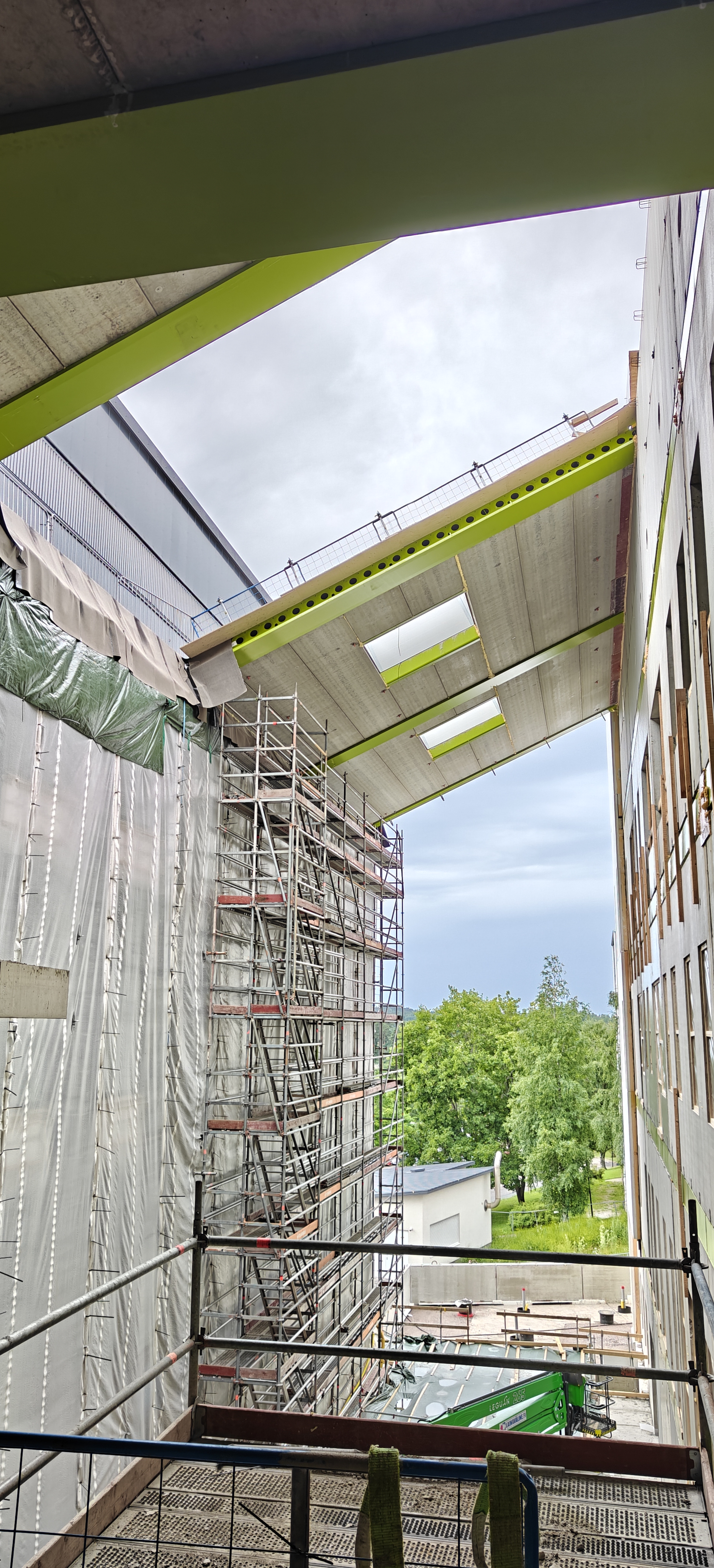

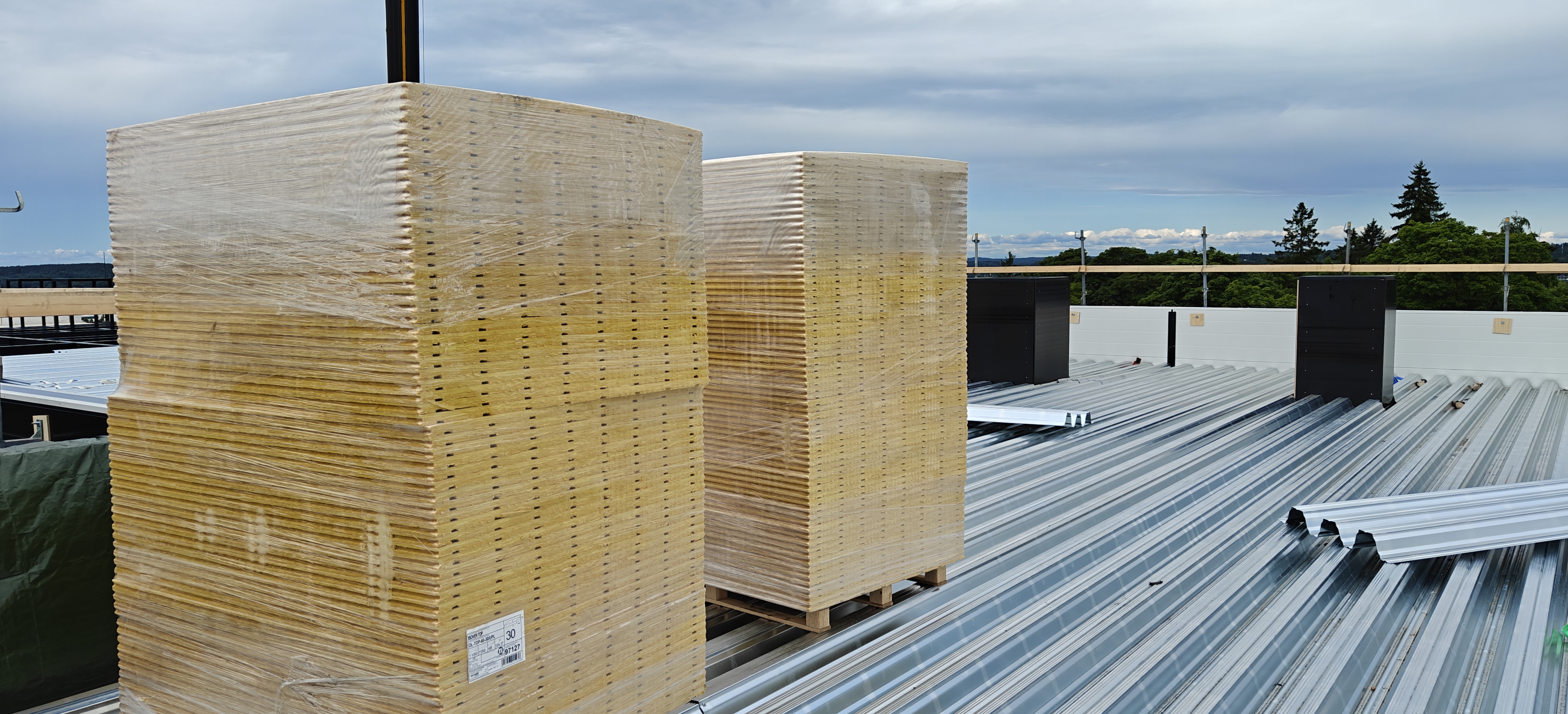

D-osa IVKH lämpöeristys ja vesieristystyöt alkavat viikolla 29:

Torninosturi puretaan viikolla 28:

Tiedotettavaa:

Hyvää viikonloppua toivottaa työmaan väki:

Lue lisää viikkotiedotteita

Manu Sund

laatuinsinööri

044 430 6734

Mika Junnila

Vastaava työnjohtaja

0504311855

Sivuilla esitetyt visualisointikuvat ovat luonnoskuvia kohteista, eivät kuvauksia yksityiskohdista tai väreistä.

Visualiointikuvissa voi esiintyä myös lisähintaisina muutostöinä tilattavia materiaaleja.
