Salon sairaala työmaan viikkotiedote 27/2026

Yleistä:

  • Rakentaminen etenee aikataulussa
  • D-osalla IVKH katon kantava poimulevy, muuraus, roilotus
  • A-osalla IV-asennukset, sähköasennukset ja putkiasennukset

Valmistuneet työsuoritteet:

  • Työntekijöiden taukotilat(parakit)

Käynnissä olevat työsuoritteet:

  • D-osa
    • Elementtiasennus (muutama elementti asennetaan vielä myöhemmin)
    • Muuraustyöt 2krs
    • Hulevesiviemärilinjojen rakentaminen
    • IV-konehuoneen rakentaminen
    • Tiiliseinien roilotukset
  • A-osa:
    • IV- asennukset
    • Sähkötyöt
    • Putkiasennukset

Alkavat työsuoritteet

  • Kattotyöt

Työturvallisuus

  • Ei tapaturmia
  • Viikon 27 TR-tulos 98.2%
  • Työ- ja henkilöturvallisuutta varten muistutus, että F-lohkon ja Sähkömuuntajan välisellä ajoradalla jalankulku sekä pyöräilyliikenne on kielletty. Jalankulureitit ovat opastettuja.

Haitat työmaalle tai ympäristölle:

  • Katon vedeneristys tehdään bitumikermillä. Bitumikermi poltetaan kiinni betonipintaan tai lämpöeristeeseen. Kiinnitystyö aiheuttaa jonkun verran hajua. Hajua voi ajautua sairaalan sisätiloihin, mutta se ei ole vaarallista. Hajuhaittojen minimoimiseksi F-osan IV-konehuoneen raitisilmasäleikköä suojataan muovilla bitumitöiden läheisyydestä. Lisäksi bitumitöiden aikana IV-koneiden raitisilman sisäänottoihin asennetaan aktiivihiilisuodattimet.
  • Vko28 tiistaina tuodaan työmaalle autonostin. Autonostimella puretaan torninosturi, sekä suoritetaan muita nostoja.  Autonosturi puretaan vko29 tiistaina.
  • Työmaaliikenteestä johtuen alueella pitää noudattaa erityistä varovaisuutta

Tilannekuvat:

A-osa, 6krs IV-asennukset käynnissä:

A-osalla myös rauhallisia kerroksia, jossa ei tällä hetkellä työvoimaa:

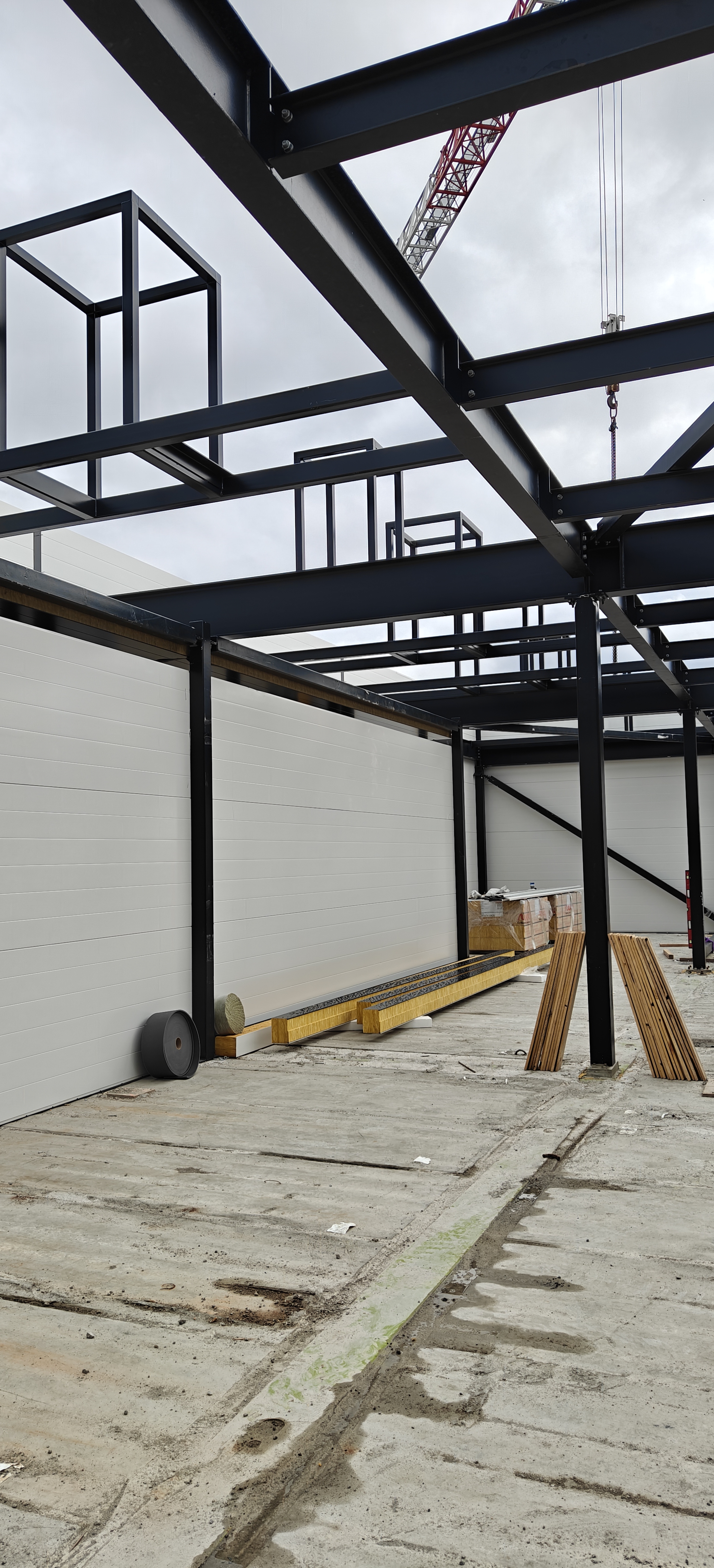

IV-konehuoneen katolle asennettu hormien runkoja. Katon poimulevyasennus alkaa tänään:

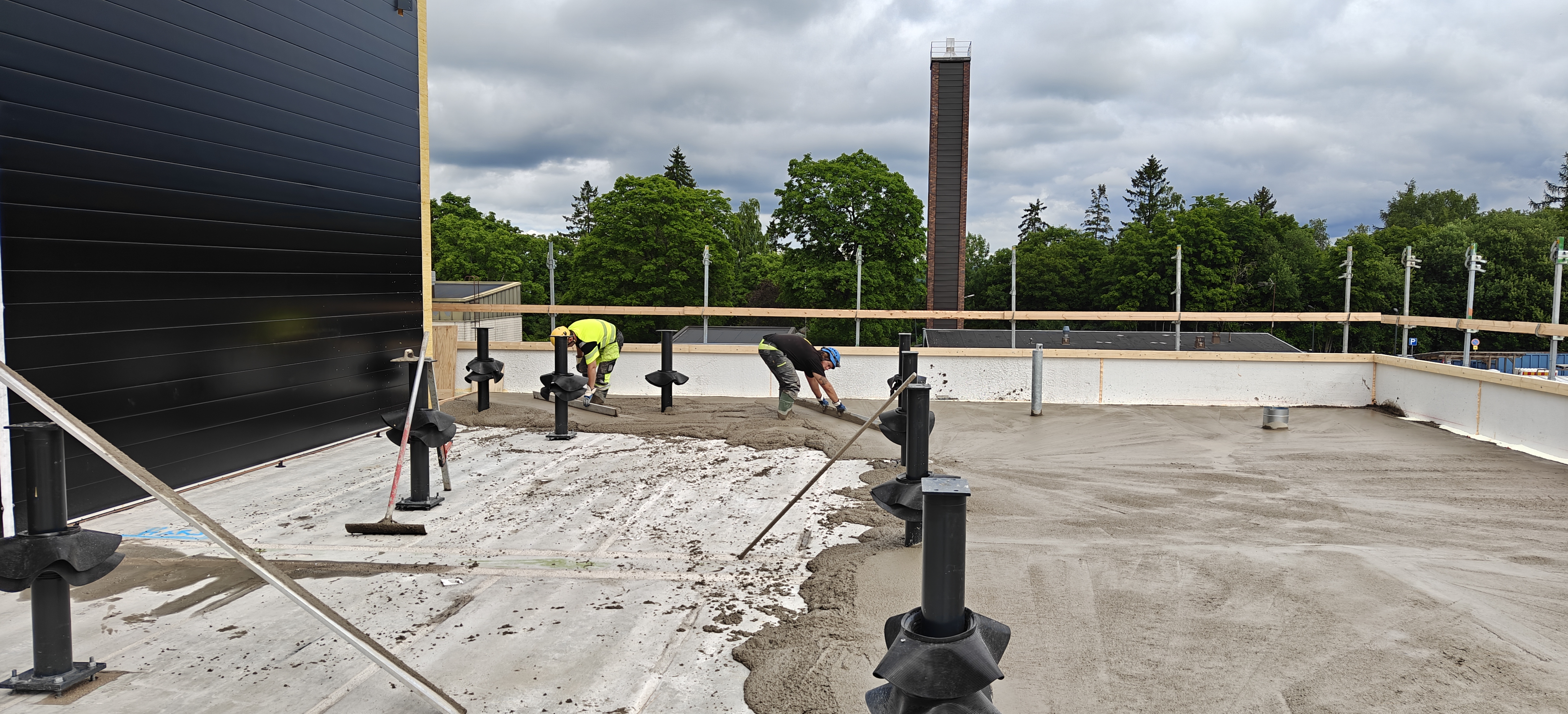

4krs katon kallistusvalu käynnissä:

Muuraus käynnissä 2krs:

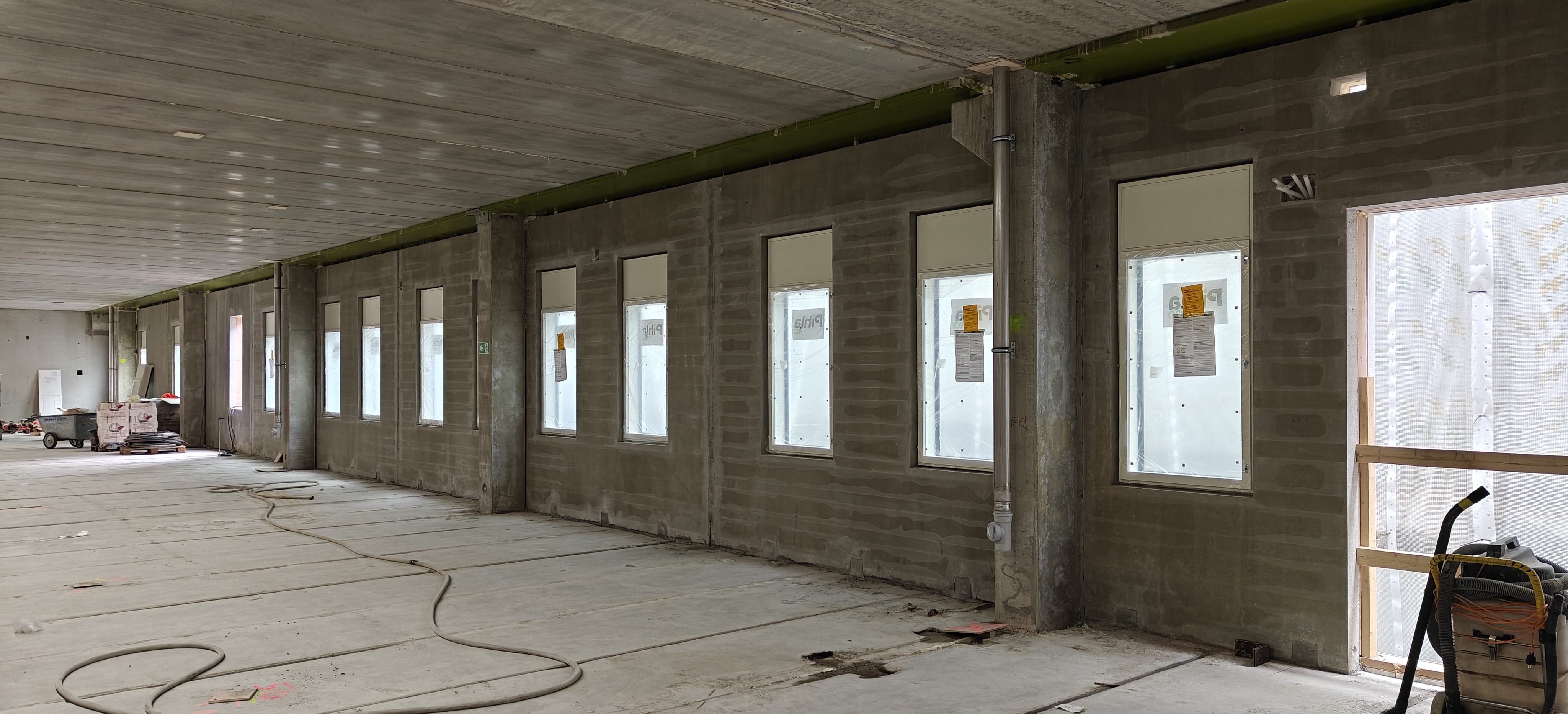

2krs ikkunoita asennettuna

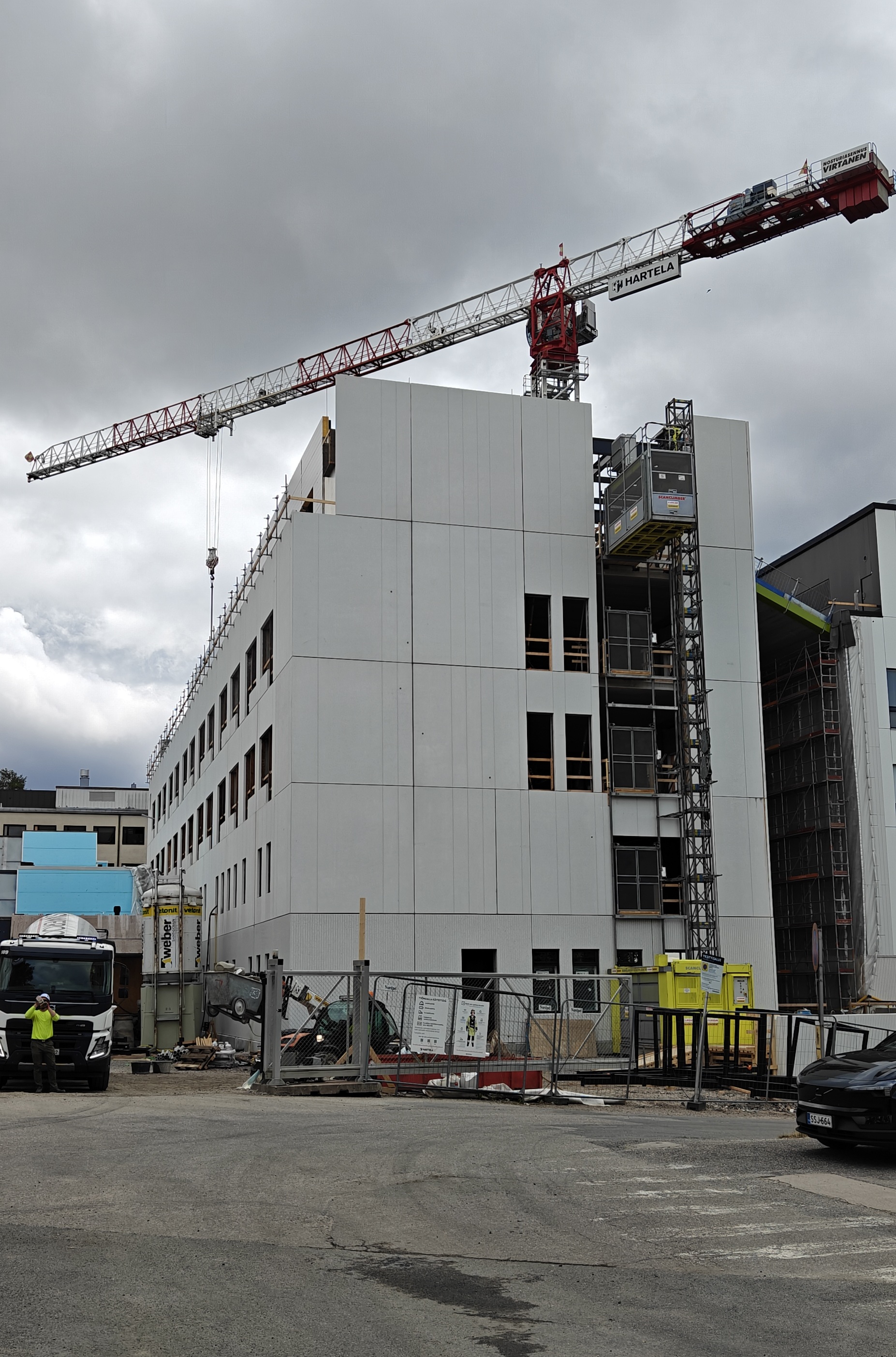

Torninosturi puretaan viikolla 28:

Tiedotettavaa:

Hyvää viikonloppua toivottaa työmaan väki:

Lue lisää viikkotiedotteita

Manu Sund

laatuinsinööri

044 430 6734

Mika Junnila

Vastaava työnjohtaja

0504311855

Sivuilla esitetyt visualisointikuvat ovat luonnoskuvia kohteista, eivät kuvauksia yksityiskohdista tai väreistä.

Visualiointikuvissa voi esiintyä myös lisähintaisina muutostöinä tilattavia materiaaleja.
