Salon sairaala työmaan viikkotiedote 20/2026

Yleistä:

  • Rakentaminen etenee aikataulussa
  • D-osalla 4krs runko ja alapohjan valuvalmistelut
  • A-osalla IV-asennukset

Valmistuneet työsuoritteet:

-

Käynnissä olevat työsuoritteet:

  • D-osa
    • Elementtiasennus
    • Maanrakennus
    • Ulkopuoliset vesieristykset
    • Alapohjan lämmöneristys
    • Alapohjan viemäröinti
    • Alapohjan raudoitus ja valuvalmistelut
  • A-osa:
    • IV- asennukset
    • Sähkötyöt

Alkavat työsuoritteet

  • Alapohjan mod 1-6 laatan valu(ei sis. paalutettua osaa).

Työturvallisuus

  • Ei tapaturmia
  • Viikon 20 TR-tulos 98.0%
  • Työ- ja henkilöturvallisuutta varten muistutus, että F-lohkon ja Sähkömuuntajan välisellä ajoradalla jalankulku sekä pyöräilyliikenne on kielletty. Jalankulureitit ovat opastettuja.

Haitat työmaalle tai ympäristölle:

  • Ulkopuolinen vedeneristys tehdään bitumikermillä. Bitumikermi poltetaan kiinni betonirakenteeseen ja kiinnityksestä tulee jonkun verran hajua. Hajua voi ajautua sairaalan sisätiloihin, mutta se ei ole vaarallista. Asennus ei ole jatkuvaa, vaan ajoittaista.
  • Maanrakennustöistä aiheutuu jonkun verran melua, mahdollisesti hieman pölyä, sekä maanajossa kuorma-autoliikennettä.
  • Maanrakennustöistä ja elementtiasennuksesta johtuen kaikkien pitää noudattaa alueella erityistä varovaisuutta.

Tilannekuvat:

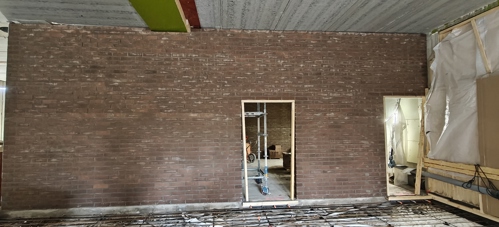

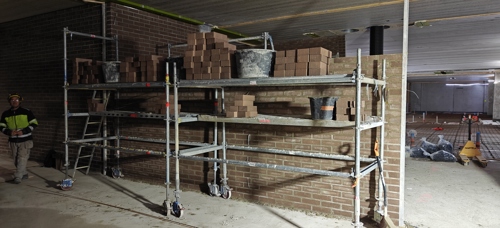

D-osan okrs muuraustyöt käynnissä:

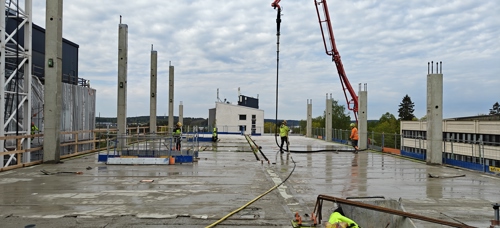

3krs katon ontelolaataston valu käynnissä:

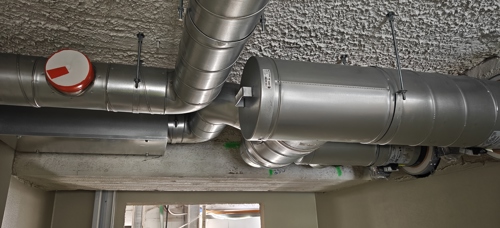

A-Osalla IV-työt alkaneet:

Tiedotettavaa:

Hyvää viikonloppua toivottaa työmaan väki:

Lue lisää viikkotiedotteita

Manu Sund

laatuinsinööri

044 430 6734

Mika Junnila

Vastaava työnjohtaja

0504311855

Sivuilla esitetyt visualisointikuvat ovat luonnoskuvia kohteista, eivät kuvauksia yksityiskohdista tai väreistä.

Visualiointikuvissa voi esiintyä myös lisähintaisina muutostöinä tilattavia materiaaleja.
