Salon sairaala työmaan viikkotiedote 23/2026

Yleistä:

  • Rakentaminen etenee aikataulussa
  • D-osalla 5krs rungon elementtiasennus ja sisääntuloaulan liitosvalmistelut F-osan runkoon alkaneet
  • A-osalla IV-asennukset, sähköasennukset ja putkiasennukset



Valmistuneet työsuoritteet:

-



Käynnissä olevat työsuoritteet:

  • D-osa
    • Elementtiasennus
    • Maanrakennus
    • Muuraustyöt 0 ja 1krs
    • Hulevesiviemärilinjojen rakentaminen
    • D-osan liittäminen F-osaan vinokatto-osuudelta
    • Ikkuna-asennus
    • IV-konehuoneen rakentaminen
  • A-osa:
    • IV- asennukset
    • Sähkötyöt
    • Putkiasennukset



Alkavat työsuoritteet

-



Työturvallisuus

  • Ei tapaturmia
  • Viikon 23 TR-tulos 98.1%
  • Työ- ja henkilöturvallisuutta varten muistutus, että F-lohkon ja Sähkömuuntajan välisellä ajoradalla jalankulku sekä pyöräilyliikenne on kielletty. Jalankulureitit ovat opastettuja.



Haitat työmaalle tai ympäristölle:

  • Ulkopuolinen vedeneristys tehdään bitumikermillä. Bitumikermi poltetaan kiinni betonirakenteeseen ja kiinnityksestä tulee jonkun verran hajua. Hajua voi ajautua sairaalan sisätiloihin, mutta se ei ole vaarallista. Asennus ei ole jatkuvaa, vaan ajoittaista.
  • F-osan 4krs katolla alkaa asennustyöt pääsisäänkäynnin vinokaton liittämiseksi rakennettavaan D-osaan ja jo rakennettuun F-osaan. Työstä saattaa aiheutua ajoittaista melua, sekä bitumin tuoksua. Bitumin tuoksun kulkeutumisen estämiseksi F-osalle koitetaan keksiä parannuksia.
  • A-osalla rakennetaan IV-konehuoneen päälle telineitä ja sääsuojaa myös lauantaina 30.5.2026
  • Maanrakennustöistä aiheutuu jonkun verran melua, mahdollisesti hieman pölyä, sekä maanajossa kuorma-autoliikennettä.
  • Maanrakennustöistä ja elementtiasennuksesta johtuen kaikkien pitää noudattaa alueella erityistä varovaisuutta.



Tilannekuvat:



D-osan 0.krs:

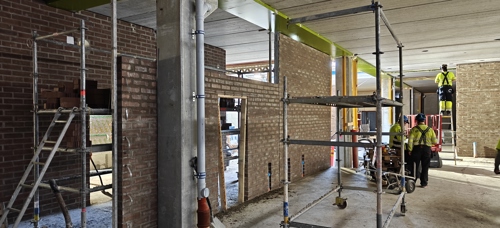

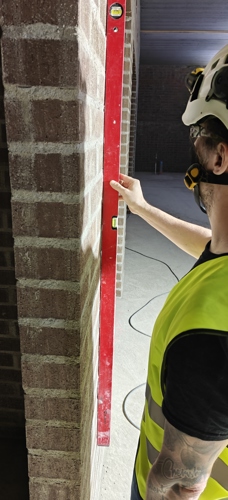

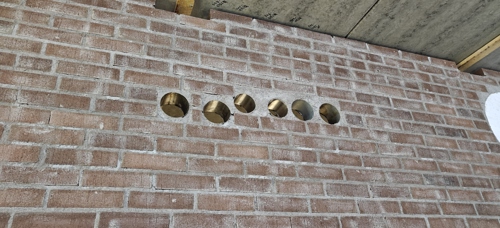

Seinä muurattu suoraan ja läpivientiholkkeja asennettu:

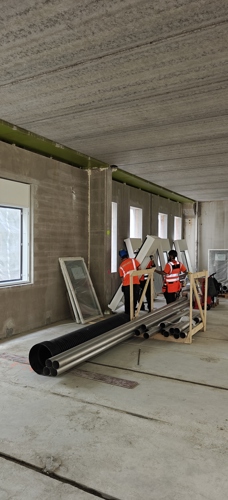

Ikkuna-asennus käynnissä:



5krs elementtejä asennettu:

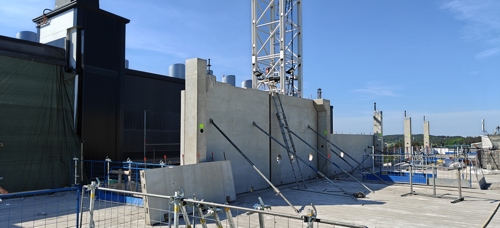

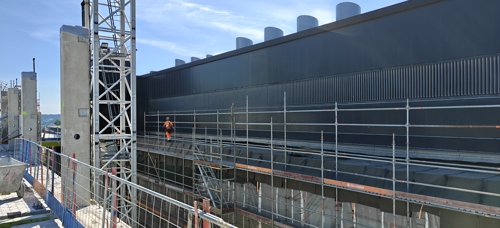

Valmistelevat työt käynnissä D-osan rungon liittämisessä F-osaan:

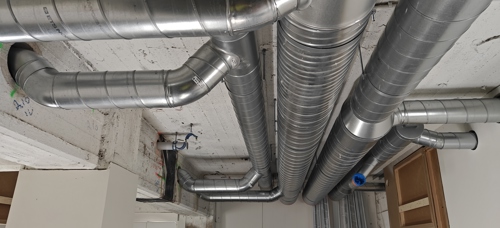

A-osalla putkitöitä ja IV-töitä käynnissä:



Tiedotettavaa:



Hyvää viikonloppua toivottaa työmaan väki:



Lue lisää viikkotiedotteita

Manu Sund

laatuinsinööri

044 430 6734

Mika Junnila

Vastaava työnjohtaja

0504311855

Sivuilla esitetyt visualisointikuvat ovat luonnoskuvia kohteista, eivät kuvauksia yksityiskohdista tai väreistä.

Visualiointikuvissa voi esiintyä myös lisähintaisina muutostöinä tilattavia materiaaleja.
