Salon sairaala työmaan viikkotiedote 38/2025

Yleistä:

  • Purkutyömaa näyttää ulospäin aina hieman sekaiselta ja roskaiselta. Työmaalla kuitenkin esilajitellaan  purkutyössä syntyvä jäte karkeasti ja kuljetetaan sen jälkeen tarkempaan lajitteluun.
  • Purkujätteestä:
    • Betoni menee 100% materiaalihyötykäyttöön
    • Rakennusjätteestä 29% menee energiakäyttöön ja 71% materiaalihyötykäyttöön
    • Puujäte menee 100% energiakäyttöön
    • Metallit yms. 100% materiaalihyötykäyttöön



Valmistuneet työsuoritteet

  •

Käynnissä olevat työsuoritteet

  • AK-lohkon rungon raskaspurku



Alkavat työsuoritteet

Työturvallisuus

- Ei tapaturmia, eikä "läheltä piti" -tapauksia.

  • TR-mittaus suoritetaan tällä hetkellä paperisena. Työmaan turvallisuus ja työskentely tarkastetaan viikoittaisella kierroksella, mutta virallisessa mittauksissa tarvitaan suuri määrä havaintoja, joita ei purkuvaiheen alkuvaiheessa tule riittävästi.

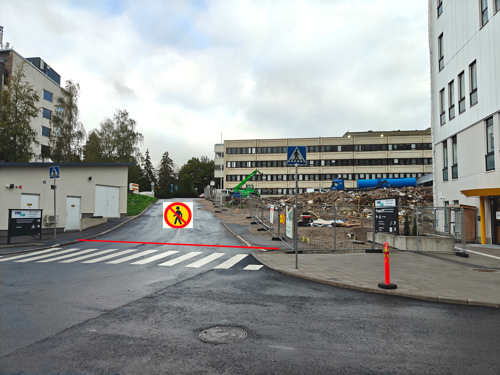

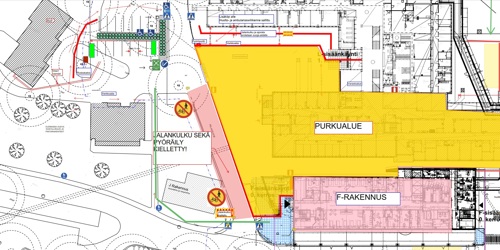

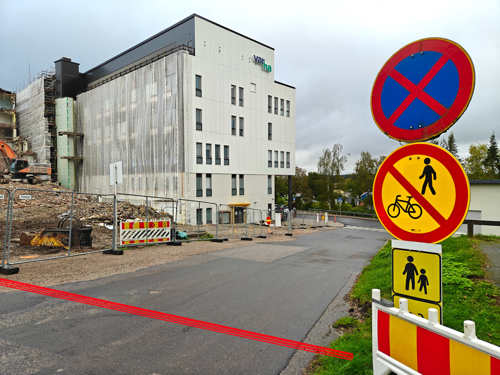

  • Työ- ja henkilöturvallisuutta varten muistutus, että F-lohkon ja Sähkömuuntajan välisellä ajoradalla jalankulku sekä pyöräilyliikenne on kielletty.



Haitat työmaalle tai ympäristölle

  • Pääsisäänkäynnin liikennejärjestelyt. Purkutyöt jäteastioineen vie pääsisäänkäynnin ympäristöstä tilaa. Aluerajauksilla varmennetaan myös sairaalan käyttäjien turvallisuutta.
  • Purkutöistä aiheutuu jonkun verran melua, mahdollisesti hieman pölyä, sekä jätteen kuljetuksesta kuorma-autoliikennettä.
  • Purkutöistä johtuen kaikkien pitää noudattaa alueella erityistä varovaisuutta.

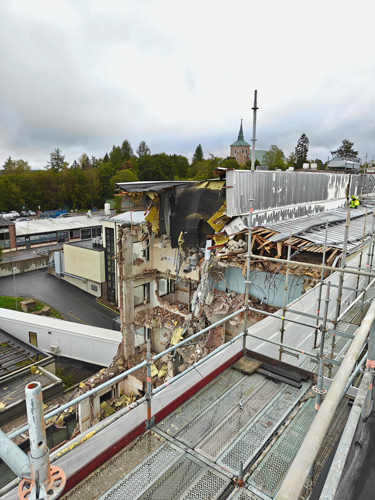

Tilannekuvat:

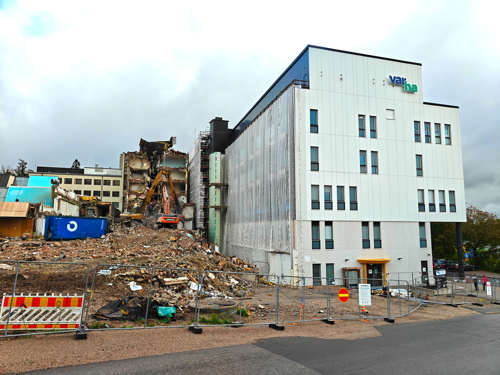

Purkutyöt jatkuvat:







Tiedotettavaa:

Tiedotetta julkaistaan tällä hetkellä noin 2 viikon välein. Tarvittaessa julkaisuväliä voidaan muuttaa.



Hyvää viikonloppua toivottaa työmaan väki:





Lue lisää viikkotiedotteita

Manu Sund

Manu Sund

Mika Junnila

Mika Junnila

Sivuilla esitetyt visualisointikuvat ovat luonnoskuvia kohteista, eivät kuvauksia yksityiskohdista tai väreistä.

Visualiointikuvissa voi esiintyä myös lisähintaisina muutostöinä tilattavia materiaaleja.
