Salon sairaala työmaan viikkotiedote 50/2025

Yleistä:

  • D-osalla käynnissä maanrakennustyöt ja louhinta.
  • Räjäytyksiä suoritetaan ma-pe klo06-06:40 ja ma-ti klo19-20.



Valmistuneet työsuoritteet

  • A-lohkon saneeraus: IV-hormin seinät



Käynnissä olevat työsuoritteet

  • Maanrakennus
  • Louhintatyöt/räjäytykset
  • A-lohkon sähkö-, vesi sekä viemärityöt



Alkavat työsuoritteet

  • perustusten laudoitus- ja valutyöt



Työturvallisuus

- Ei tapaturmia, eikä "läheltä piti" -tapauksia.

  • TR-mittaus suoritetaan tällä hetkellä paperisena. Työmaan turvallisuus ja työskentely tarkastetaan viikoittaisella kierroksella, mutta virallisessa mittauksissa tarvitaan suuri määrä havaintoja, joita ei purkuvaiheen alkuvaiheessa tule riittävästi.
  • Työ- ja henkilöturvallisuutta varten muistutus, että F-lohkon ja Sähkömuuntajan välisellä ajoradalla jalankulku sekä pyöräilyliikenne on kielletty.



Haitat työmaalle tai ympäristölle

  • Pääsisäänkäynnin liikennejärjestelyt. Maanrakennustyöt vievät pääsisäänkäynnin ympäristöstä saman tilan kuin purkutyöt. Aluerajauksilla varmennetaan myös sairaalan käyttäjien turvallisuutta.
  • Maanrakennus- ja louhintatöistä aiheutuu jonkun verran melua, mahdollisesti hieman pölyä, sekä maanajossa kuorma-autoliikennettä. Maanrakennustöistä johtuen kaikkien pitää noudattaa alueella erityistä varovaisuutta.
  • Louhinta käynnissä, Räjäytykset suoritetaan arkisin. räjäytysten aikaikkunat ma-pe 06-06:40 ja ma-ti 19-20. Mahdolliset muutokset aikaikkunoihin tai yksittäisiin räjäytyksiin ilmoitetaan erikseen.
  • Räjäytyksen varoitusääni on lyhyt, katkonainen merkkiääni, joka soitetaan ennen räjäytystä. Räjäytyksen jälkeen kuullaan usein yhtenäinen merkkiääni, joka ilmoittaa sen olevan ohi.



Tilannekuvat:

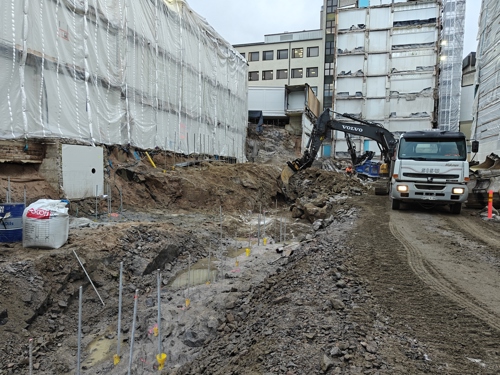

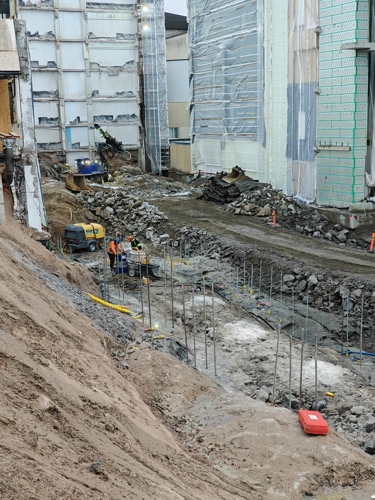

Peruspohjia valmiina perustusten tekoon:

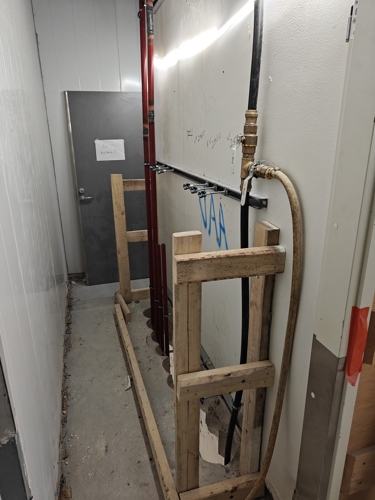

Vesijohtoasennuksia A-lohkolla:

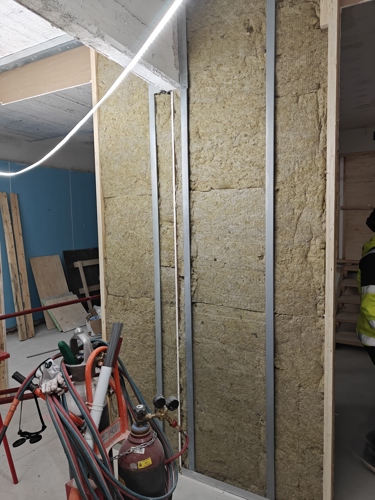

A-lohkon väliseinien villoitus ja tuplaus käynnissä:



Tiedotettavaa:

Tiedotetta julkaistaan tällä hetkellä noin 2 viikon välein. Tarvittaessa julkaisuväliä voidaan muuttaa.



Hyvää viikonloppua toivottaa työmaan väki:



Lue lisää viikkotiedotteita

Manu Sund

laatuinsinööri

044 430 6734

Hartela Logo

Timo Hiltunen

vastaava työnjohtaja

0503024684

Sivuilla esitetyt visualisointikuvat ovat luonnoskuvia kohteista, eivät kuvauksia yksityiskohdista tai väreistä.

Visualiointikuvissa voi esiintyä myös lisähintaisina muutostöinä tilattavia materiaaleja.
